เครื่องมือจำลอง MELSOFT Gemini

เครื่องจำลอง 3 มิติเหมาะอย่างยิ่งสำหรับผู้ใช้ที่มีข้อกังวลด้านล่าง

ตัวอย่างบทนำ 01

การจำลองการผลิต

สร้างระบบเพื่อเพิ่มการผลิตและลดรอบเวลาจาก 128 นาทีต่อหน่วย ถึง 92 นาทีต่อหน่วย! (ปฏิบัติการจริง)

ประมาณ
30%
การลดลง
ลดลงประมาณ 30%

ระบบนี้ช่วยให้สามารถสร้างสายการผลิตได้โดยการวางโมเดล 3 มิติจากคลังที่กว้างขวางซึ่งประกอบด้วยสายพานลำเลียง หุ่นยนต์ AGV บุคลากร ฯลฯ ประมาณ 3,000 ประเภท เพื่อทำการตรวจสอบโครงร่างที่เหมาะสมที่สุดก่อนที่จะสร้างหรือดัดแปลงสายการผลิตจริง
นอกจากนี้ ระบบยังสามารถแสดงภาพอัตราส่วนการทำงานของแต่ละกระบวนการและชิ้นส่วนของอุปกรณ์ในรูปแบบกราฟ ทำให้ง่ายต่อการระบุพื้นที่สำหรับการปรับปรุงระหว่างการปรับเปลี่ยนสายการผลิต และเพื่อเปรียบเทียบผลกระทบของการวัดการปรับปรุงแต่ละรายการ

การใช้ฟังก์ชันการจำลองเส้นเพื่อดำเนินการตรวจสอบล่วงหน้าได้อย่างง่ายดาย

การวางแผน

จัดทำแผนการปรับปรุงที่เกี่ยวข้องกับอุปกรณ์ การเคลื่อนย้ายผู้ปฏิบัติงาน ฯลฯ

การเตรียมการ

สร้างสายการผลิตปัจจุบันตามข้อกำหนดของสายการผลิต/งาน

การยืนยัน

ตรวจสอบผลกระทบของข้อเสนอการปรับปรุงแบบทำซ้ำ

การดำเนินงาน

นำไปใช้กับสายการผลิตจริงเพื่อดำเนินการ

ปัญหา

สายการผลิตปัจจุบันไม่สามารถทันความต้องการที่เพิ่มขึ้นได้ จึงมีความจำเป็นเร่งด่วนในการเพิ่มกำลังการผลิต
ลูกค้ามีความจำเป็นเร่งด่วนในการเพิ่มกำลังการผลิต จึงพิจารณาเพิ่มสถานีงานแบบแมนนวล แต่ต้องการตรวจสอบการเปลี่ยนแปลงสายการผลิตล่วงหน้า และสร้างระบบเพื่อเพิ่มการผลิตโดยไม่จำเป็นต้องทำใหม่

โรงงานนาโกย่าของ Mitsubishi Electric
ตัวอย่าง: สายการประกอบของโรงงานนาโกย่า Mitsubishi Electric

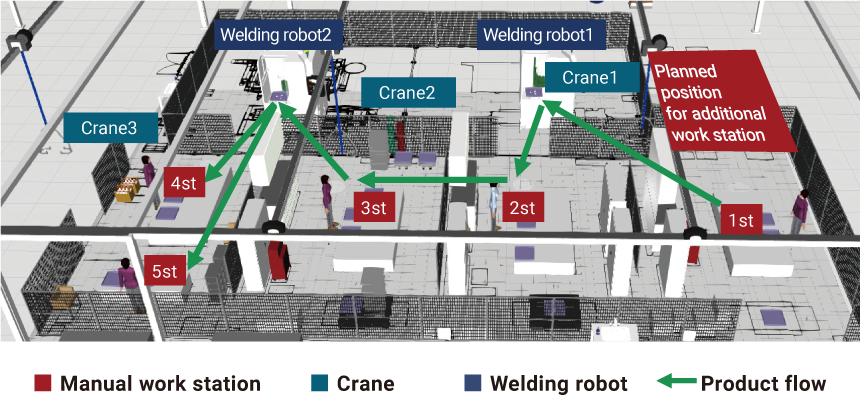

■สถานีงาน/5 ตำแหน่ง (ผู้ปฏิบัติงาน 5 คน) ■เครนเหนือศีรษะ/3 ตัว ■หุ่นยนต์เชื่อม/2 ตัว
ปัจจุบัน การผลิตต่อหน่วย: 69 หน่วย/เดือน รอบเวลา: 128 นาที/ยูนิต
เป้าหมาย การผลิตต่อหน่วย: 80 หน่วย/เดือน รอบเวลา: 103 นาที/หน่วย
กระแสการใช้ประโยชน์
การวางแผน

เราต้องการเพิ่มจำนวนสถานีงานจากห้าแห่งในปัจจุบันเป็นหกแห่ง และบรรลุรอบเวลา 103 นาที/หน่วย
อย่างไรก็ตาม การตรวจสอบเบื้องต้น รวมถึงการวิเคราะห์การสูญเสียโดยละเอียด เป็นเรื่องยากที่จะดำเนินการตรวจสอบเบื้องต้น และใช้ Excel แบบเดิม ® การคำนวณตาม

สถานีงาน
การเตรียมการ

MELSOFT Gemini ถูกใช้เพื่อสร้างบรรทัดปัจจุบันตามข้อกำหนดของสาย (เค้าโครงสถานี เวลาทำงานของแต่ละบุคคล ฯลฯ)

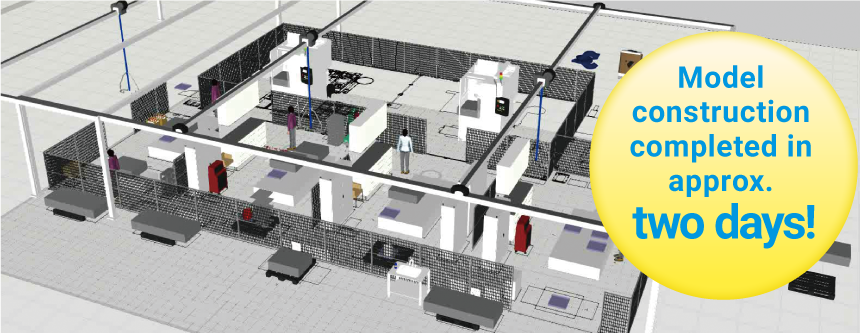

การก่อสร้างโมเดลปัจจุบันแล้วเสร็จภายในเวลาประมาณสองวัน เนื่องจากมีโมเดล 3D มากมายที่ตั้งค่าไว้แล้วใน eCatalog

แบบจำลองสร้างแล้วเสร็จภายในเวลาประมาณ. สองวัน!
การยืนยัน

เวลาต่อรอบลดลงเหลือ 99 นาที/ชิ้น เมื่อเพิ่มสถานีงานและผู้ปฏิบัติงานอย่างละ 1 จุด
ฟังก์ชันกราฟตรวจพบความสูญเสียจากการรอที่เคยมองไม่เห็น และการเพิ่มสถานีพักงานระหว่างกระบวนการช่วยขจัดความสูญเสียดังกล่าว
เมื่อนำไปใช้จริง เวลาต่อรอบลดลงเหลือ 92 นาที/ชิ้น ทำให้กำลังการผลิตเพิ่มขึ้น

ลดรอบเวลาลง 92 นาทีต่อยูนิต!
การดำเนินงาน

จากผลการจำลองของ MELSOFT Gemini บรรลุเป้าหมายปริมาณการผลิต 80 หน่วย/เดือน
นอกจากนี้ การสูญเสียที่ไม่ได้ใช้งานยังถูกกำจัดโดยการติดตั้งขาตั้งงานระหว่างดำเนินการระดับกลาง ซึ่งช่วยประหยัดเวลาได้ประมาณ 600,000 เยนต่อปี
เนื่องจากการตรวจสอบเบื้องต้นมีความแม่นยำสูง งานซ้ำจึงลดลงด้วยการออกแบบใหม่และงานเพิ่มเติม

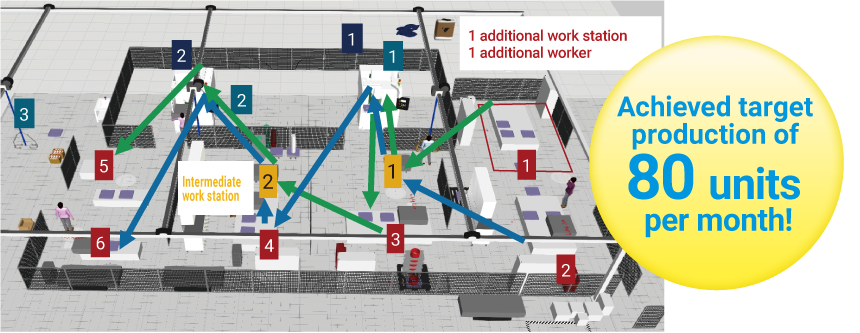

บรรลุเป้าหมายการผลิต 80 คันต่อเดือน!
ประโยชน์ของการแนะนำ
สามารถตรวจสอบการปรับปรุงได้โดยใช้หลายรูปแบบ

การจำลองสามารถปรับได้ง่าย ดังนั้นจึงสามารถตรวจสอบรูปแบบการปรับปรุงหลายรูปแบบได้อย่างรวดเร็ว

ง่ายต่อการตรวจสอบเนื่องจากการแสดงภาพการปรับปรุง

สังเกตการเสียของกระบวนการในแบบ 3 มิติ ใช้การบันทึกหน้าจอ แผนภูมิอัตราส่วนการทำงาน ฯลฯ ในระหว่างการจำลอง

ป้องกันการสูญเสียเวลาเนื่องจากการทำงานซ้ำ

หากสายการผลิตมีการปรับเปลี่ยนตาม Excel จริง ® ค่าการคำนวณทดลอง มีความเป็นไปได้ที่จะต้องมีการศึกษาวิธีปรับปรุงซ้ำ

  • ผลผลิตที่สูงขึ้น ไอคอน
  • ต้นทุนที่ต่ำกว่า ไอคอน
  • เวลาทำงานน้อยลง ไอคอน

ตรวจสอบเส้นทางการไหลของพนักงานและเค้าโครงไลน์ของสายการประกอบล่วงหน้า
เป็นผลให้เราสามารถสร้างระบบเพื่อเพิ่มการผลิตโดยไม่ต้องทำงานซ้ำ!

ตัวอย่างบทนำ 02

การออกแบบอุปกรณ์แก้จุดบกพร่อง

ตรวจสอบล่วงหน้าในพื้นที่ดิจิทัลเพื่อลดระยะเวลาสร้างระบบโดยรวม 40 ถึง 34 สัปดาห์ !

ลดของ
6 สัปดาห์
ลด 6 สัปดาห์

ตรรกะการควบคุมสามารถตรวจสอบได้ในการทำงาน 3 มิติโดยการเชื่อมต่อกับเครื่องมือทางวิศวกรรม เช่น PLCและหุ่นยนต์ รวมถึงอุปกรณ์ Mitsubishi Electric FA
ด้วยการระบุปัญหาล่วงหน้า เช่น การชนกันของกลไกและการเคลื่อนไหวของหุ่นยนต์ระหว่างการควบคุม ระบบจะช่วยลดเวลาแรงงานด้านวิศวกรรมในสถานที่ได้อย่างมาก

เชื่อมต่อโดยตรงกับอุปกรณ์ FA และเครื่องมือต่าง ๆ เพื่อการทำงานร่วมกันที่ราบรื่น

รายการตรวจสอบ

ควบคุมการดีบักโปรแกรม

รายการตรวจสอบ

การสอน
+
ตรวจสอบการชนกัน

รายการตรวจสอบ

การตรวจสอบโปรแกรมเพื่อลดรอบเวลา

ปัญหา

ความล่าช้าในการออกแบบกลไกต้นน้ำสร้างแรงกดดันให้กับตารางกระบวนการโดยรวม และไม่มีเวลาเพียงพอสำหรับการดีบักโดยใช้อุปกรณ์จริงสำหรับการออกแบบการควบคุมปลายน้ำ ซึ่งต้องใช้เวลาในการปรับเปลี่ยนที่ไซต์งานเป็นจำนวนมาก
ต้องการจำลองเครื่องจักรล่วงหน้า เพื่อย้ายงานตรวจสอบมาไว้ในขั้นตอนต้นของการพัฒนา

เครื่องจักร
กระแสการใช้ประโยชน์
ควบคุมการดีบักโปรแกรม

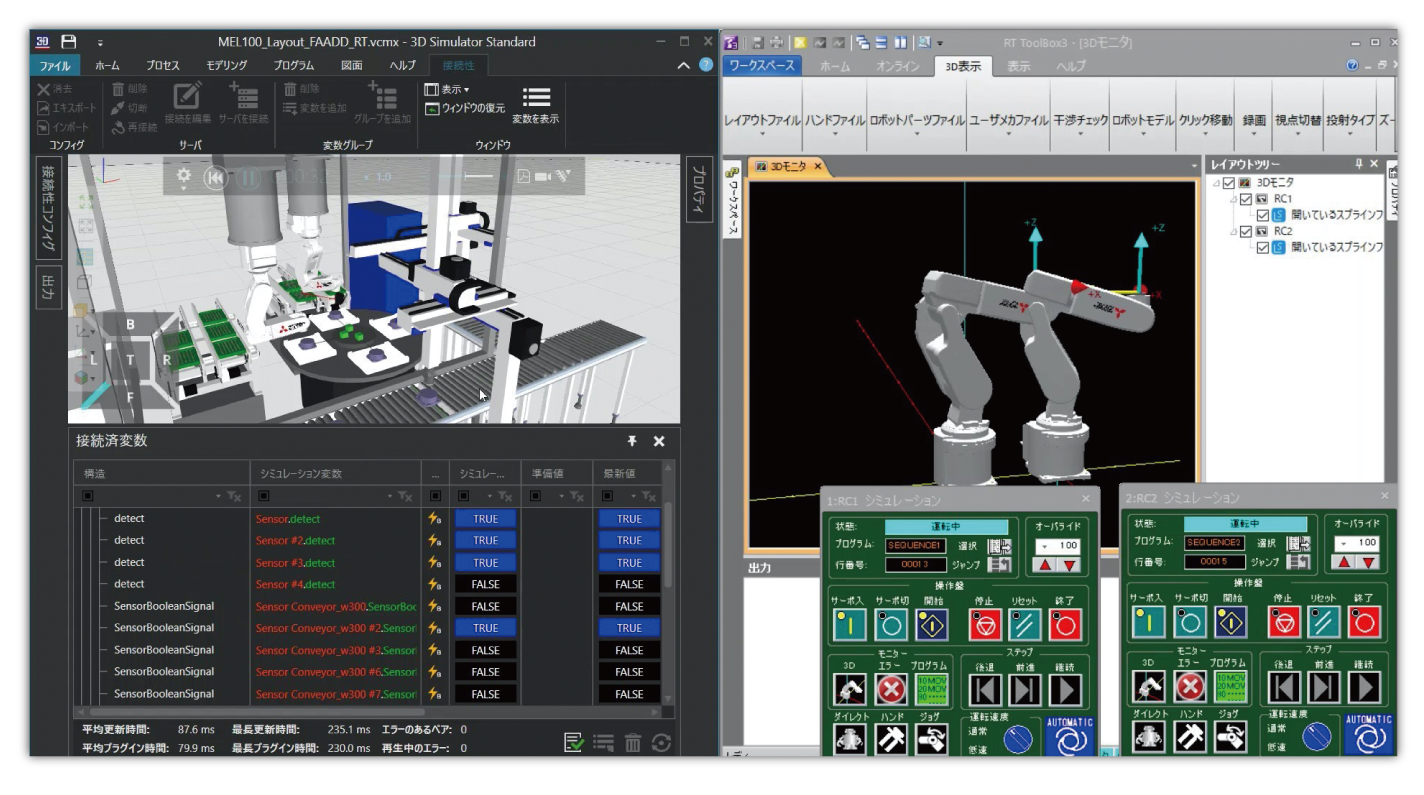

การทำงานของโปรแกรมควบคุมสามารถยืนยันได้ด้วยแบบจำลอง 3 มิติ และสามารถระบุข้อบกพร่องที่สังเกตเห็นได้ยากในโปรแกรมเท่านั้น

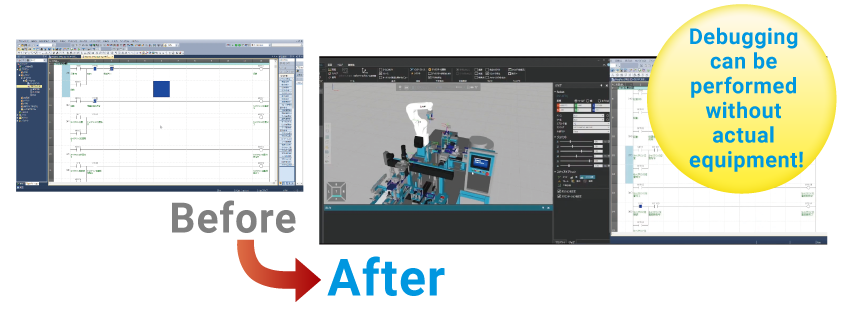

ขณะนี้สามารถแก้ไขข้อบกพร่องของโปรแกรมควบคุมโดยไม่ต้องใช้อุปกรณ์จริงได้แล้ว

การดีบักสามารถทำได้โดยไม่ต้องใช้อุปกรณ์จริง!
สอน+เช็คการชน

MELSOFT Gemini ใช้เพื่อดำเนินการสอนและจำลองการทำงานของหุ่นยนต์จริง เช่น เส้นทางและระยะการเคลื่อนไหวอย่างเที่ยงตรง
ซึ่งหมายความว่าสามารถดำเนินการสอนและการตรวจสอบการชนได้ล่วงหน้าโดยไม่ต้องใช้เครื่องจักรจริง

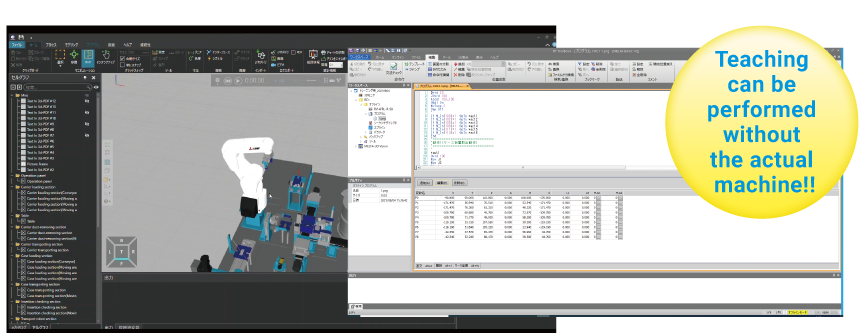

สอนได้โดยไม่ต้องใช้เครื่องจักรจริง!!
การตรวจสอบโปรแกรมเพื่อลดรอบเวลา

การถ่ายโอนตัวพาจะดำเนินการควบคู่ไปกับการทำงานของหุ่นยนต์ เพื่อป้องกันการสูญเสียการปฏิบัติงาน

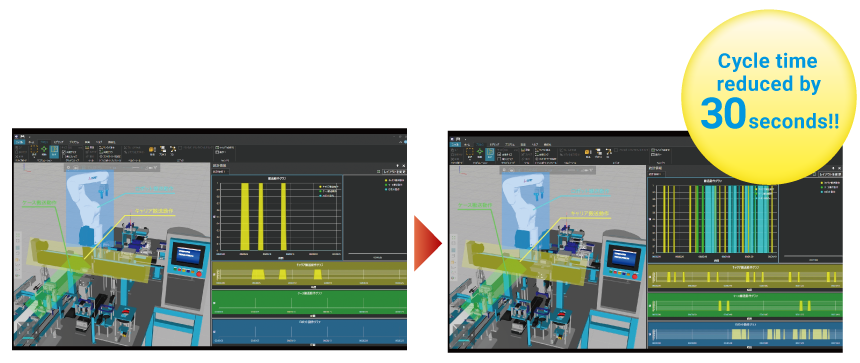

เนื่องจากมีการระบุและปรับปรุงการเคลื่อนไหวที่สิ้นเปลืองในขั้นตอนการออกแบบ รอบเวลาจึงลดลง 30 วินาที จาก 1 นาที 20 วินาที เหลือ 50 วินาที

รอบเวลาลดลง 30 วินาที!!
ประโยชน์ของการแนะนำ
ลดเวลาแรงงานด้านวิศวกรรมนอกสถานที่

เนื่องจากการยืนยันสามารถทำได้ด้วยโมเดล 3 มิติ จึงใช้เวลาน้อยลงในการดีบักและวิศวกรรมนอกสถานที่

ช่วยให้ตรวจสอบการชนได้แม่นยำและรวดเร็ว

การเชื่อมต่อกับ RT ToolBox3 ช่วยป้องกันความเสียหายของอุปกรณ์เนื่องจากการชนกัน และลดการปรับเปลี่ยนที่ไซต์งานและเวลาในการสตาร์ทเครื่อง

ลดเวลารอบก่อนที่จะไปที่พื้นที่การผลิต

เนื่องจากมีการระบุและปรับปรุงการเคลื่อนไหวที่สิ้นเปลืองในขั้นตอนการออกแบบ เวลาของวงจรจึงลดลงก่อนที่จะไปที่ส่วนการผลิต

■ความคุ้มค่า (เช่น)

  • ค่าใช้จ่ายเบื้องต้น

    MELSOFT Gemini

    • ค่าไลเซนส์
    • ค่าอบรม
    • ค่าแรงในการพัฒนาตามการใช้งาน
  • ระยะเวลาการสร้าง

    ลดลงประมาณ
    6 สัปดาห์

    *หากต้นทุน SI รายวันอยู่ที่ 80,000 เยน ต้นทุนที่ลดลงจะเป็น 2.4 ล้านเยนสำหรับการดำเนินการ 6 สัปดาห์ x 5 วัน

  • ประโยชน์เบื้องต้น

    ผลกำไรการผลิตมูลค่า 6 สัปดาห์โดยการลดเวลาเริ่มต้น
    *หากกำไรการผลิตรายวันอยู่ที่ 1.6 ล้านเยน กำไรที่เพิ่มขึ้นจะเป็น 48 ล้านเยนเป็นเวลา 6 สัปดาห์ x 5 วันทำการ

  • ระยะเวลาคืนทุน

    ประมาณ 5 วัน
    *สมมติว่ามีต้นทุนการแนะนำประมาณ 10 ล้านเยน ต้นทุนลดลง 2.4 ล้านเยนเนื่องจากระยะเวลาการสร้างลดลง และผลประโยชน์ช่วงแนะนำ 1.6 ล้านเยนต่อวัน

ตรวจสอบการทำงานของเครื่องในพื้นที่เสมือนและปรับปรุงความถูกต้องของตรรกะการควบคุมก่อนตั้งค่าในภาคสนาม
บรรลุเวลาการตั้งค่าที่สั้นลงด้วยการพัฒนาแบบเน้นลำดับแรก
